Guía para reducir riesgos en la compra de cubiertas de cuarzo
Está confiando a un proveedor las cubiertas de cientos de departamentos. ¿Qué le da confianza?
«¿Cómo ayudamos a reducir sus costos de riesgo?»
La mayor parte de estos riesgos viene de un control de proceso débil. Cuando el proceso tiene verificaciones integradas, el riesgo puede acercarse a cero. Cuando depende de que las personas solo se vigilen entre sí, el riesgo puede aparecer en cada paso.
¿Qué pasa si se elige al proveedor equivocado de cubiertas para un proyecto de 200 departamentos? Una cotización errónea, dimensiones incorrectas, recortes mal ubicados, mal embalaje, embarque tarde o nadie a quien llamar cuando algo falla. Cada problema se vuelve un costo real: retrabajo, paro, quejas y retraso del proyecto.
Todo en esta guía sale de nuestros procedimientos internos. Cubre cotización, revisión de planos, confirmación de pedido, recortes de tarja, gestión de cambios, embalaje, carga de contenedor e inspección previa al embarque. La compartimos para que tenga una lista práctica de prevención de errores al evaluar proveedores.
Etapa 1.
La cotización: más que una lista de precios, un anticipo del contrato
Acción del cliente
Envíe los planos y requisitos del proyecto al proveedor y solicite una cotización.
Su preocupación
Missing items lead to extra charges later. An unclear quote can also result in the wrong product arriving on site.
Nuestro método
Cada cotización al cliente incluye 10 elementos obligatorios. Cada uno se puede verificar:
Incluya fotos reales del producto para confirmar patrón y color.
3 cm slabs are clearly marked in yellow for easy identification.
Clearly describe the edge profile with photos or written codes.
Muestre el total de juegos para revisar rápido si falta algo.
Indique la cantidad y la ubicación de cada recorte según los planos.
State clearly whether they are included.
Clearly state whether these are included where applicable for granite countertops.
Pies cuadrados totales, peso total, contenedores totales, valor total y precio promedio.
Entregue un precio de referencia para el presupuesto.
Entregamos un costo de referencia para estimar el costo real puesto en destino.
Cómo controlamos el riesgo
Cada partida se muestra con imagen y texto. Así no se depende de acuerdos verbales. La cantidad aparece como total de juegos, no solo como líneas, y es más fácil revisarla en sitio.
Qué recibe:
Abajo hay una cotización real de proyecto que muestra cómo funciona el formato.
Figura 1-1. Detalle real de cotización: piedra, dimensiones de losa, perfil de canto y recortes de tarja, partida por partida.
Figura 1-2. Condiciones de cotización (notas): alcance, plan de carga, pago y plazo.
Una cotización que se puede revisar partida por partida. También es la lista con la que alineamos sus requisitos. Lo acordado en la cotización tiene menos probabilidad de volverse un costo extra o una disputa.
Etapa 2.
Antes de que sus planos entren a producción, los estandarizamos de nuevo
Acción del cliente
Envíe los planos del proyecto. Pueden venir de un despacho o ser croquis, así que el nivel de detalle varía.
Su preocupación
Los planos pueden omitir la piedra, el espesor, el perfil de canto o las dimensiones del recorte. Si un proveedor fabrica directo desde planos incompletos, usted puede pagar el error.
Nuestro método
Antes de colocar el pedido, nuestro equipo técnico revisa y estandariza cada plano del cliente y lo redibuja como plano de producción estándar.
01
Completamos la piedra, el espesor (cocina frente a baño, y losa principal frente al salpicadero), el perfil de canto (como EASED, MITERED o LAMINATED), la altura del salpicadero y demás datos de material.
02
Completamos la planta, los alzados, los cortes y las dimensiones precisas.
03
Estandarizamos números de plano, de página y escalas para facilitar la revisión en obra.
04
Añadimos trazabilidad como nombre del proyecto, dirección, color y número de pedido.
Cómo controlamos el riesgo
Standardization does not change your design. It removes unclear points before production starts. The shop builds from the approved production drawing. There is no “I thought you meant this.”
Qué recibe:
Un plano de producción que coincide al 100% con su diseño, más estandarización profesional sin costo extra.
Los dos planos son del mismo proyecto. El izquierdo es el original del cliente. El derecho es nuestro plano de producción estandarizado.
Figura 2-1. Plano original del cliente: la información incompleta crea riesgo de producción.
Figure 2-2. Standardized production drawing: materials, dimensions, edge profiles, and drawing numbers are clearly marked.
Cómo leemos sus planos: tres vistas, sin omitir detalles
01
Planta
layout general de la cubierta, dimensiones totales, recortes de tarja y ubicación de orificios de llave.
02
Alzado
altura del salpicadero, paneles laterales, rellenos, zoclos y otros detalles verticales.
03
Corte transversal
espesor de la cubierta, perfil de canto y uniones de componentes.
Figura 2-3. Planta de cubierta de cocina + alzado (con lavavajillas, parrilla, refrigerador y otras ubicaciones).
Figure 2-4. Countertop cross-section: thickness and edge details are clearly shown (“All edges eased, miter joint at seams”).
Figura 2-5. Corte de gabinete y cubierta: detalles de unión.
Figura 2-6. Corte de la cubierta de vanity y del recorte de lavabo.
Etapa 3. Antes de pedir:
9 detalles confirmados por escrito: nunca basta con decir «no hay problema»
Acción del cliente
Confirme los detalles del pedido y prepárese para colocarlo.
Su preocupación
The color does not match. Faucet holes are in the wrong place. Sink setbacks are unclear. Packaging is not confirmed. Any missed detail can mean rework and delay.
Nuestro método
Antes de pedir, pasamos los datos clave de la cubierta a una lista fija y confirmamos cada punto con usted por escrito:
Revise con cuidado cada detalle de los planos.
Confirme de nuevo, antes de pedir, que la muestra de color está aprobada e igualada.
Número, tamaño y separación.
Confirme que el símbolo del plano coincide con el detalle real del canto.
Confirme el setback requerido con un plano preparado por nuestro equipo de logística.
Confirme si se requieren ubicaciones estándar o especiales.
Embalar por juego o por tamaño.
Afecta directamente la programación de fábrica y la instalación en obra.
Sirve para planear producción y embarque hacia atrás desde la fecha requerida.
Qué recibe
Once the order is placed, the details are locked. Both sides have a clear understanding of the final result. There is no room for “I thought you knew.”
Etapa 4. Orificios de tarja y llave:
Corte a partir de plantillas físicas, nunca estimado solo desde el plano
Acción del cliente
Especifique los modelos de tarja y llave e incluya los requisitos de orificios en el pedido.
Su preocupación
Un recorte incorrecto puede impedir que entren la llave o la tarja. Cuando se descubre, la cubierta ya puede estar en obra.
Orificios de llave: tres opciones comunes para un ajuste preciso.
Figura 4-1. Tres configuraciones de orificios de llave: centerset de 4 pulgadas / widespread de 8 pulgadas / solo orificio central.
01
Centerset de 4"
Los dos orificios exteriores están a 4" de distancia, para llaves centerset.
02
Widespread de 8"
Los dos orificios exteriores están a 8" de distancia, para llaves widespread.
03
Solo orificio central
Un orificio para una llave de un solo agujero.
Qué recibe:
La llave y la tarja quedan listas al llegar la cubierta a obra. Sin retrabajo. Sin losas de reemplazo.
Recortes de tarja: se cortan desde la plantilla real.
Seguimos una regla: los recortes se basan en la plantilla real de la tarja, no solo en las dimensiones estimadas del plano. El ejemplo es de un proyecto real y muestra las medidas exactas de tarjas de cocina y baño.
Figura 4-2. Dimensiones de recortes de tarja de cocina y baño («los recortes siguen la plantilla real de la tarja»).
Figura 4-3. Opciones de recorte ADA / estándar / baño, en pulgadas y milímetros.
Figura 4-4. Cubierta en L: distancias precisas del canto frontal a la tarja y a los orificios de llave.
Cómo controlamos el riesgo
Confirme primero la distribución de orificios en el CAD. Use la plantilla física al cortar. Muestre ambas unidades para reducir errores de conversión.
Etapa 5. Cambios a mitad del pedido:
Cada revisión queda registrada
Acción del cliente
Cambiar dimensiones, sustituir una tarja, ajustar el embalaje o mover la fecha de entrega durante la producción. Es común en cubiertas de proyecto.
Su preocupación
A change may be missed and the shop may build from an old drawing. If something goes wrong, it may be unclear who changed what or when.
Nuestro método
Cada actualización de un pedido de ingeniería se registra y se usa como referencia de producción.
Qué recibe:
Los tres conjuntos de capturas son de registros reales de cambio. Muestran cómo se documenta cada revisión.
Figura 5-1. Registro de cambio 1: cambio de piedra, ajustes de sección, setback del salpicadero lateral y orificios de aire añadidos.
Figura 5-2. Registro de cambio 2: confirmación del setback de la tarja, cambios de lote, dimensiones de tarima y más.
Figura 5-3. Registro de cambio 3: referencia de tarja, ranurado de orificios de llave, altas o bajas de salpicadero y más.
Gestión documental: cada pedido tiene su expediente, sin confusión de versiones.
Cada pedido de proyecto tiene su expediente. Las cotizaciones (PI), los CAD de tarja, los planos de producción, las notas y las listas de secuencia de embarque se guardan por categoría. Los planos actualizados se nombran por fecha. Las versiones viejas pasan a una carpeta de archivos obsoletos para que el taller no use la versión incorrecta.
Figura 5-4. Expediente del pedido: cotización / secuencia de embarque / CAD de tarja / planos de producción / notas.
Figura 5-5. Planos organizados por versión y fecha.
Figura 5-6. Expediente completo de un proyecto grande.
Figura 5-8. Archivos obsoletos y planos del cliente, guardados por separado.
Figura 5-7. Archivos por fecha, con versiones obsoletas guardadas aparte.
Etapa 6. Embalaje y carga de contenedor:
Organizado por edificio y piso para «abrir e instalar»
Acción del cliente
Esperar el embarque y luego repartir las cubiertas por piso y unidad después de la entrega.
Su preocupación
Llegan cientos de piezas mezcladas. El equipo de obra no encuentra las piezas de cada edificio y la instalación se detiene.
Nuestro método
Seguimos su plan de embalaje si ya lo tiene. Si no, usamos un sistema por niveles:
01
Primero, agrupar por edificio.
02
Después, dividir por piso.
03
En cada piso, separe las piezas por tamaño (las altas y las bajas se embalan por separado).
04
Mantenga las piezas de cocina separadas de las de baño.
05
Marque el número de pedido, el número de pieza y el tipo de panel en el exterior de cada paquete.
Cómo controlamos el riesgo
El plan de embalaje considera la seguridad del transporte y la eficiencia del contenedor. Si su embalaje aumenta el número de contenedores, lo explicamos primero y ofrecemos una opción más eficiente. Usted decide. Nosotros asumimos el riesgo.
Qué recibe:
Las piezas se pueden repartir e instalar por etiqueta el día que llegan. No hace falta un segundo clasificado.
Carga de contenedor en la práctica:
Figura 6-1. Carga de contenedor con soporte de marco de madera y embalaje de cartón.
Figure 6-2. Sealed container: container number, net weight, and volume clearly recorded for full tracking.
01
Piezas grandes y pesadas
Caballetes de madera en A + flejes de acero.
02
Cubiertas medianas y pequeñas
Embalaje directo en cartón + refuerzo con fleje de acero.
03
Después de sellar el contenedor, lo etiquetamos con número de contenedor, peso neto, volumen y demás datos requeridos. El embarque sigue siendo rastreable en tránsito.
Etapa 7. Informe de inspección con cada embarque:
Dimensiones medidas + inspección visual
Acción del cliente
Reciba el embarque y organice la inspección.
Su preocupación
Los errores de dimensión o los defectos de superficie se descubren solo después de la entrega, y generan reclamos y retrasos de instalación.
Nuestro método
Cada lote de cubiertas se inspecciona antes del embarque, con un informe:
Qué recibe:
Un informe de inspección viaja con el embarque. Puede revisar al recibir sin perder tiempo en una remedición de terceros.
Registros reales de inspección:
Figura 7-1. Dimensiones medidas del recorte de tarja, verificadas contra los planos CAD.
Figura 7-2. Informe de inspección de dimensiones generales y apariencia.
01
Dimensiones del recorte de tarja: se miden con cinta y se revisan partida por partida contra los planos CAD.
02
Dimensiones generales: largo, ancho y espesor se verifican contra los cortes.
03
Apariencia: las piezas se disponen y se fotografían. Se revisan la superficie y el canto.
Cómo controlamos el riesgo
La inspección se completa en fábrica y los problemas se resuelven antes de cargar. No dejamos salir piezas dudosas del taller. Eso significa para nosotros «listo para embarque».
Etapa 8. Evaluación de un proveedor
— Vea la producción real
La forma más directa de evaluar a un proveedor es ver la planta. Las fotos son de producción real en la fábrica de Grand Quartz en Chonburi, Tailandia. Cada pieza pasó por los procesos de los primeros siete capítulos.
Figura 8-1. Producción de cubiertas de cuarzo: losas almacenadas con etiquetas de control de calidad completas.
Figura 8-2. Producción de cubiertas de cuarzo: recortes de tarja y cantos terminados, listos para embalar y embarcar.
Consistencia de color en proyectos por lote: un proyecto, un color, un resultado consistente
Una de las mayores preocupaciones es que la muestra se vea distinta del pedido por volumen. Los dos planos reales muestran piedra consistente, construcción compuesta y canto uniforme entre unidades del mismo proyecto, para mantener las cubiertas consistentes en el edificio.

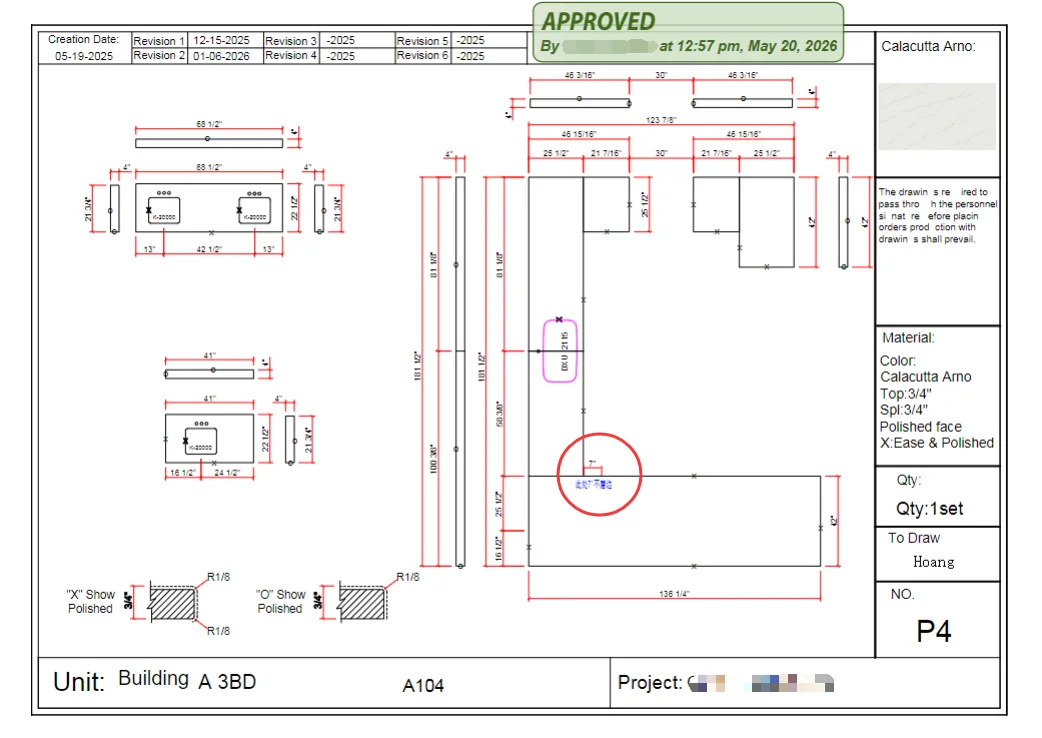

Figura 8-3. Plano del proyecto Calacatta Arno (construcción laminada de 3/4" + 3/4", canto X Ease y pulido).
Figura 8-4. Plano del proyecto de cuarzo Rolling Fog (color consistente en el mismo proyecto).
Todo puede salir bien, pero ¿qué pasa si algo falla de verdad? ¿El proveedor seguirá ahí?
①
37 años de experiencia en fabricación de piedra
GQ lleva 37 años en la industria de la piedra, con fábrica en Chonburi, Tailandia.
②
Certificaciones internacionales
Certificación NSF para contacto con alimentos y ensayos de calidad SGS.
③
Registros completos del proceso
Cotizaciones, planos, confirmaciones, registros de cambio e informes de inspección son rastreables.
④
Contacto dedicado
Each order has a clear point of contact and a process for handling issues.
⑤
Respuesta en 24 horas
Presentamos una solución propuesta dentro de las 24 horas posteriores al reporte.
⑥
Entrega puerta a puerta
Entregamos referencias de flete marítimo, carga de contenedor y rastreo del embarque.
